Posadzka betonowa pyli — skąd się to bierze, ile Cię to kosztuje i kiedy trzeba działać?
26 czerwca, 2026Renowacja posadzki w czynnym zakładzie jest możliwa bez tygodnia przestoju, pustej hali i zatrzymywania produkcji.
Renowacja posadzki w czynnym zakładzie — jak działa bez zatrzymania produkcji?

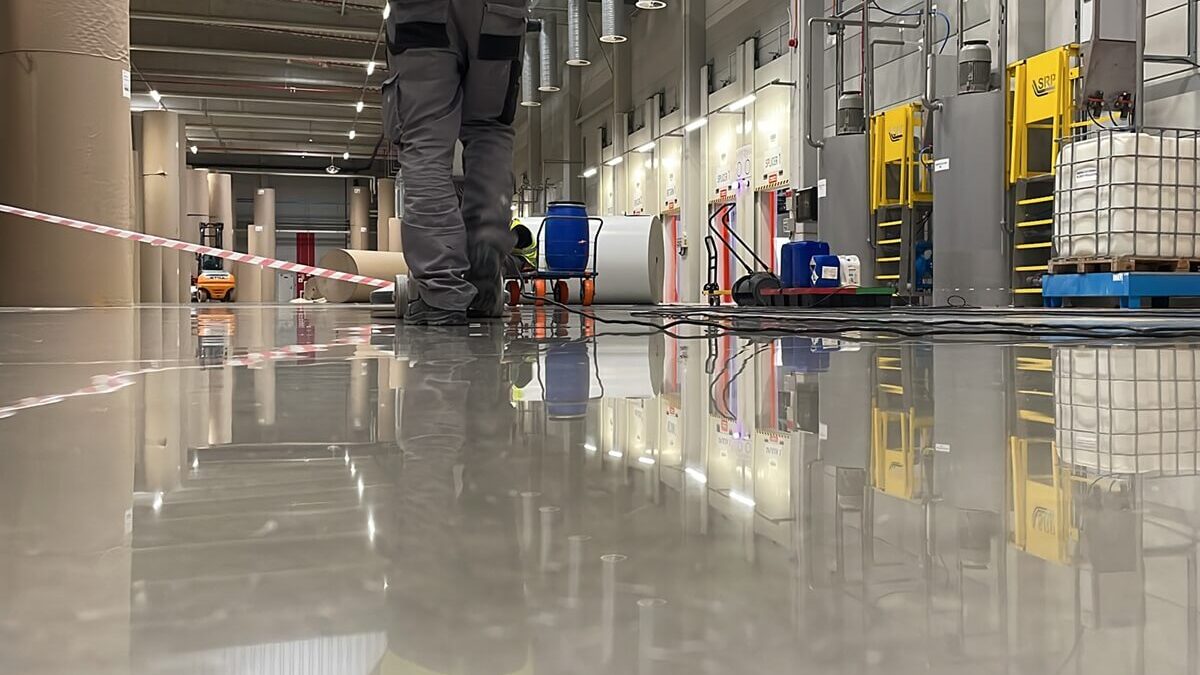

300 metrów kwadratowych posadzki na gotowo w 7 godzin. Wąskie aleje między regałami magazynowymi, centrum dystrybucyjne Netto działające normalnie dookoła. 0 21:00 ekipa schodzi ze sprzętem — o 21:00 kolejna zmiana rozpoczyna pracę i wjeżdżają wózki widłowe. Żadnej pustej hali, żadnego tygodnia przestoju.
Tak wygląda renowacja posadzki w czynnym obiekcie, gdy jest dobrze zaplanowana.
Najczęstsza objekcja jaką słyszę w rozmowach z facility managerami i kierownikami utrzymania ruchu, brzmi zawsze tak samo: „ale my nie możemy zatrzymać zakładu.” Wiem, skąd pochodzi ten odruch — w głowie od razu pojawia się obraz tygodnia przestoju, puste alejki między maszynami, rozmowa z zarządem o tym, dlaczego produkcja stoi. Tymczasem żaden z zakładów opisanych poniżej nie stanął na jeden dzień z powodu samej renowacji posadzki.
Jeśli nie jesteście jeszcze pewni, czy Wasz obiekt wymaga pełnej renowacji czy wystarczy sama impregnacja — zacznijcie od wcześniejszego etapu. Tutaj zakładam, że tę odpowiedź już macie i skupiam się wyłącznie na pytaniu, które blokuje decyzję: jak zorganizować renowację posadzki bez zatrzymania produkcji, co dzieje się z pyłem i wodą i co ta współpraca od Was realnie wymaga.
Cztery pytania, cztery sekcje. Na końcu macie też trzy modele pracy z konkretnymi przykładami — różne zakłady, różne specyfiki, różne podejścia. Jeden z nich prawdopodobnie pasuje do Waszego obiektu.
Podstawa wszystkiego — praca sektorami
Zacznę od rzeczy najważniejszej, bo ona zmienia całą optykę projektu: renowacja posadzki w czynnym zakładzie nie dzieje się „na całej hali naraz.”
Pracujemy na wydzielonym sektorze — wyznaczonym obszarze, który przekazujecie nam do dyspozycji — podczas gdy reszta obiektu funkcjonuje normalnie. Gdy sektor jest gotowy, wracacie na niego z powrotem i przekazujecie nam kolejny. Produkcja, magazynowanie, ruch wózków — wszystko to toczy się obok, w strefach, które są już gotowe albo których jeszcze nie dotknęliśmy.
Ta zasada sprawia, że pytanie nie brzmi „czy możemy to zrobić bez przestoju”, tylko „jak duże sektory możemy razem uzgodnić i kiedy będzie do nich dostęp.”
W praktyce wygląda to tak: na etapie oceny obiektu omawiamy wspólnie układ hali, ruch wózków, stałe godziny dostawcze i strefy, których nie można wyłączyć. Na tej podstawie ustalamy sekwencję i rytm przekazywania kolejnych obszarów. To jest planowanie, które da się zrobić w ciągu jednego spotkania na miejscu — i które określa cały harmonogram projektu, zanim ekipa wejdzie na halę.
Dwa przykłady, żeby ta zasada była namacalna.
Centrum dystrybucyjne Netto — 7-godzinne okno popołudniowo-wieczorne, wąskie aleje między regałami magazynowymi. Warunki, które nie ułatwiają pracy: ciasno, pora popołudniowo-wieczorna, logistyczna precyzja wymagana po obu stronach. Efekt: 300 m² na gotowo. Po 21:00 centrum uruchomione normalnie, żaden element harmonogramu dystrybucyjnego nie był naruszony.
Ta sama ekipa, te same maszyny — ale chłodnia przemysłowa, inne warunki termiczne, inna skala: 800 m² w 2 dni robocze. Wynik identyczny — zakład nie stanął.
Z tych dwóch realizacji wynika bezpieczny, realny przedział dla jednej ekipy: 200–300 m² dziennie. Jeśli Wasz zakład wymaga więcej — to jest kwestia skali ekipy i organizacji, nie kwestia tego, czy da się przeprowadzić renowację posadzki w hali produkcyjnej bez zatrzymania.
Uczciwa uwaga, której tu pominąć nie mogę: dokładna wydajność zależy od stanu posadzki i specyfiki obiektu. Wąskie aleje między regałami to wolniejsza praca niż otwarta przestrzeń magazynowa. Niska temperatura w chłodni to inne warunki niż w hali produkcyjnej, utrzymywanej w 20°C. Dlatego każdy projekt wymaga oceny na miejscu, zanim ustalimy harmonogram. Liczby powyżej to realne punkty odniesienia — nie gwarancja dla każdego obiektu z osobna.
Co z pyłem i wodą?
To jest drugie pytanie, które pada prawie zawsze — i rozumiem, dlaczego. Obraz w głowie jest konkretny: kurz unoszący się po całej hali, kałuże między stanowiskami pracy, szlam rozjeżdżany przez wózki widłowe. Pokażę Wam, jak to wygląda naprawdę.
Podstawowy tryb pracy w czynnych zakładach to praca na mokro. Woda użyta podczas obróbki posadzki wiąże pył betonowy, zanim trafi w powietrze. Efekt jest fizyczny i prosty: pył betonowy jest ciężki — związany wodą utrzymuje się w miejscu pracy na posadzce i nie unosi się do sąsiednich stref. W fazie pracy na mokro nie ma pylenia.
Co dzieje się z wodą i szlamem? Szlam — mieszanina wody, drobnych cząstek betonu i minimalnej ilości środka myjącego — jest zbierany na bieżąco odkurzaczami na mokro i maszynami myjącymi. Można go odprowadzić do kanalizacji deszczowej lub zebrać w pojemniki IBC i przekazać do utylizacji. Zwykły odpad budowlany, bezpieczny w obsłudze.
Doświadczony wykonawca zarządza przepływem szlamu tak, żeby nie zalewał obszarów przyległych do sektora pracy. Przy obiektach z towarem na regałach — jak PSB Mrówka w Oleśnicy — stosuje się dodatkowo folie ochronne w alejkach sąsiadujących z aktywnym sektorem.
Ważna uwaga: nie wszystkie etapy procesu odbywają się na mokro. Niektóre etapy — polerowanie wykończeniowe — prowadzone są na sucho. Przy pracy na sucho podłączone są przemysłowe odpylacze, które minimalizują pylenie, ale nie dają 100% gwarancji bezpyłowości. Defekt odpylacza, rozszczelnienie przy przesuwaniu maszyny — to są sytuacje, które mogą się zdarzyć.
W zakładach, gdzie czystość powietrza jest krytyczna — produkcja spożywcza, farmaceutyczna, elektronika precyzyjna — tam gdzie jest wymóg 100% bezpyłowości, możemy zaproponować proces całkowicie na mokro. To jest do zrobienia — wymaga po prostu wcześniejszego uzgodnienia, nie improwizacji w trakcie.
Piszę o tym wprost, bo ukrywanie tego niczemu nie służy. Renowacja posadzki w czynnym zakładzie jest kontrolowana — dobry wykonawca zarządza wpływem na otoczenie tak, żeby był minimalny i przewidywalny. Niewidoczna — nie jest.
Jak szybko obszar wraca do użytkowania?
Odpowiedź bezpośrednia: w praktyce ruch jest puszczany natychmiast po zakończeniu prac na danym sektorze.
Beton po renowacji posadzki tą metodą nie wymaga czasu utwardzania powłoki — pod tym względem różni się zasadniczo od systemów żywicznych, gdzie wyłączenie posadzki na tydzień do kilku tygodni jest warunkiem koniecznym. To jest właśnie ta właściwość renowacji posadzki w systemie Silicol Renova która sprawia, że nocne okna mają w ogóle logistyczny sens.
Karty techniczne podają marginesy bezpieczeństwa na poziomie 1–2 godzin dla ruchu kołowego. W praktyce na czynnych zakładach żaden kierownik utrzymania ruchu nie czeka 2 godzin na pusty korytarz — i to działa bez problemów. Sektor gotowy wieczorem to posadzka gotowa na wjazd wózka widłowego praktycznie natychmiast. Sektor skończony w oknie nocnym to zakład, który otwiera się rano bez śladu prac z poprzedniej nocy.
To odróżnia renowację posadzki betonowej od systemów żywicznych w bardzo praktyczny sposób: przy żywicy nocne okno 7-godzinne to za mało. Żywica potrzebuje doby lub kilku dni zanim wejdzie na nią ruch. Przy renowacji betonu — godzina od zakończenia prac i obszar jest gotowy do eksploatacji.
Trzy modele pracy — który pasuje do Waszego zakładu?
Każdy obiekt jest inny: inne godziny pracy, inny układ hali, inne możliwości logistyczne. Z doświadczenia w zakładach różnej skali i różnych branż wynika, że etapową renowację posadzki można przeprowadzić według jednego z trzech modeli. Każdy z nich pozwala uniknąć przestoju — różnią się tym, co zamawiający musi wnieść ze swojej strony.
Model 1 — Obszar naturalnie wyłączony
Zakład planuje nową inwestycję, wprowadza nową linię produkcyjną albo reorganizuje układ hali. Dany obszar jest i tak wyłączony z normalnego funkcjonowania przez czas wdrożenia. Renowacja posadzki wchodzi w ten sam harmonogram — bez żadnych dodatkowych zakłóceń.
Euroline — nowa linia produkcyjna, obszar wyłączony z funkcjonowania podczas wdrożenia. Renowacja posadzki weszła w okno które i tak istniało z powodów inwestycyjnych. Zakład nie poniósł żadnego dodatkowego przestoju.
Logistycznie najprostszy model z możliwych — kiedy okno już istnieje z innych powodów, renowacja wchodzi w nie bez generowania osobnego przestoju.
Model 2 — Nocne okna i weekendy
Zakład pracuje intensywnie w ciągu dnia, nie można wyłączyć żadnego obszaru w godzinach roboczych. Wykonawca wchodzi po zamknięciu lub w weekend, realizuje wyznaczony sektor, wychodzi przed otwarciem. Zakład rano widzi efekt — nie widział procesu.
PSB Mrówka Dolmat w Oleśnicy — sklep budowlany, ruch klientów przez cały dzień roboczy. Prace prowadzone wyłącznie w nocnych oknach, sklep otwarty dla klientów każdego dnia. Klienci robiący zakupy nie wiedzieli że nocą pracowała ekipa remontowa.
Jedno zastrzeżenie, którego tu pominąć nie można: praca w trybie nocnym lub weekendowym to nie jest standard dostępny u każdego wykonawcy. Wymaga innej organizacji — kadrowej, logistycznej, często kosztowej. To jest kwestia doboru właściwego wykonawcy do specyfiki zlecenia, nie kwestia możliwości samej technologii.
Model 3 — Etapy z koordynacją inwestora
Zakład nie może wyłączyć obszaru na dłużej, ale może „przesuwać się” — zwalniać kolejne sektory w miarę postępu prac. Inwestor dzieli zakres na etapy i przekazuje wykonawcy kolejne obszary w uzgodnionym rytmie. Wykonawca kończy etap, inwestor przyjmuje obszar z powrotem i przekazuje kolejny. W danym momencie wyłączony jest jeden sektor — reszta zakładu funkcjonuje normalnie.
GABAG — producent opakowań z folii dla branż spożywczej, kosmetycznej i petfood. Zakres: 1000 m². Inwestor podzielił go na 4 etapy po 250 m². Co 2 dni wykonawca otrzymywał kolejny sektor i oddawał gotowy. Zakład nie przerwał procesów logistycznych na magazynie ani na jeden dzień.
Warto podkreślić specyfikę tej branży: spożywcza, kosmetyczna, petfood. Wysokie wymagania czystościowe, produkcja ciągła, zero tolerancji na chaos organizacyjny. Jeśli etapowa renowacja posadzki działa u producenta opakowań dla przemysłu spożywczego, działa praktycznie wszędzie.
Analogiczny scenariusz: nasz wykonawca przeprowadził renowację posadzki betonowej dla wiodącej w Polsce firmy zajmującej się konfekcjonowaniem i handlem warzywami z Polski Centralnej. Reorganizacja obszaru magazynowego, renowacja posadzki równolegle do prowadzenia bieżącej działalności operacyjnej inwestora.. Żaden dzień produkcji nie był stracony z powodu samej renowacji.
Ważna uwaga: nie zakłóciło to funkcjonowania inwestora — wymagało jednak pewnej współpracy z jego strony. Model etapowy wymaga aktywności ze strony zamawiającego: uzgodnienia harmonogramu, koordynacji wewnętrznej, gotowości do przekazywania kolejnych sektorów w uzgodnionym rytmie. Kto wchodzi w ten model z założeniem „wy robicie, ja nic o tym nie wiem” — będzie rozczarowany.
Co ta współpraca wymaga od Ciebie?
Większość artykułów o renowacji posadzek milczy o tym, co zamawiający musi zrobić ze swojej strony. Piszę o tym wprost — facility manager, który wchodzi w projekt bez tej wiedzy, traci czas na pytania, które powinny paść wcześniej.
Niezależnie od wybranego modelu, ze strony zakładu potrzeba:
- Wyznaczonej osoby kontaktowej — kogoś kto koordynuje dostęp do sektorów, komunikuje harmonogram wewnętrznie i może podjąć decyzję gdy coś się zmienia po Waszej stronie
- Informacji o strefach i godzinach których nie można naruszyć — linie produkcyjne, strefy załadunku, okna dostawcze które są absolutnie stałe
- Dostępu do wody, kanalizacji w pobliżu sektora pracy — albo miejsca na pojemniki IBC jeśli kanalizacja jest niedostępna
- Dostęp do odpowiedniego źródła zasilania elektrycznego w pobliżu sektora pracy
- Gotowości na to że w danym momencie jeden sektor jest wyłączony z codziennego użytkowania
Co Was prawdopodobnie zaskoczy: renowacja posadzki w hali produkcyjnej lub magazynowej nie wymaga opróżniania magazynu, demontażu maszyn ani relokacji całych wydziałów. Pracujemy w środowisku — nie zamieniamy go do góry nogami.
Co wymaga osobnej rozmowy przed wejściem na obiekt: jeśli macie AGV na hali, wrażliwą produkcję spożywczą lub farmaceutyczną, albo bardzo napięty harmonogram bez żadnego buforu — powiedzcie o tym na etapie oceny obiektu. Wtedy dobieramy model i wykonawcę do Waszych warunków. Łatwiej jest to zaplanować dobrze raz niż szukać rozwiązań w trakcie prac.
Z naszego doświadczenia wynika że facility managerowie najczęściej przychodzą na pierwsze spotkanie z dwoma obawami: że będziemy potrzebować całej hali na raz i że nikt nic nie wychwyci jeśli coś pójdzie nie tak. Pierwsza obawa mija po wyjaśnieniu mechaniki sektorów. Druga — po uzgodnieniu kto po Waszej stronie jest osobą kontaktową i co oznacza „gotowy sektor” do przekazania.
Silicol System współpracuje z siecią certyfikowanych wykonawców w całej Polsce — różne regiony, różne modele pracy: dzienny, nocny, weekendowy i etapowy. Oznacza to, że niezależnie od lokalizacji zakładu i jego specyfiki operacyjnej można dobrać wykonawcę, który pasuje do Waszych warunków — nie trzeba dopasowywać zakładu do dostępności jednej ekipy.
Chcecie wiedzieć, który model pasuje do Waszego obiektu? Napiszcie mi w kilku słowach, jak pracuje Wasz zakład — czy macie okna produkcyjne, zmiany nocne, obszary, które można etapowo wyłączać. Odpiszę, który model ma sens i co trzeba ustalić przed wejściem. WhatsApp lub telefon: 793-555-616 - ocena wstępna, uczciwa wycena z itemizacją i wykonawca, który przyjeżdża zobaczyć halę, zanim napisze liczbę. Reszta to logistyka i planowanie pod harmonogram nowego najemcy.
